「要開生口通渠」未必代表要在喉管鑿一個洞。師傅可能是指打開原有檢修面板、使用喉管清潔口,或建議新增維修入口。三者的工作、復原及工程要求不同,不能只用「開個口」三個字批准施工。
尤其是住宅外牆渠、管井或共用渠,先確認要接觸哪段設備、是否已有入口、誰能授權及如何安全到達。這篇是住戶和物管的施工前溝通指南,不是拆管、開蓋或高處作業教學。
頁首圖片為 AI 製作的概念比較:打開飾面不等於打開渠管;圖中的管道清潔口保持密封,並非施工步驟。

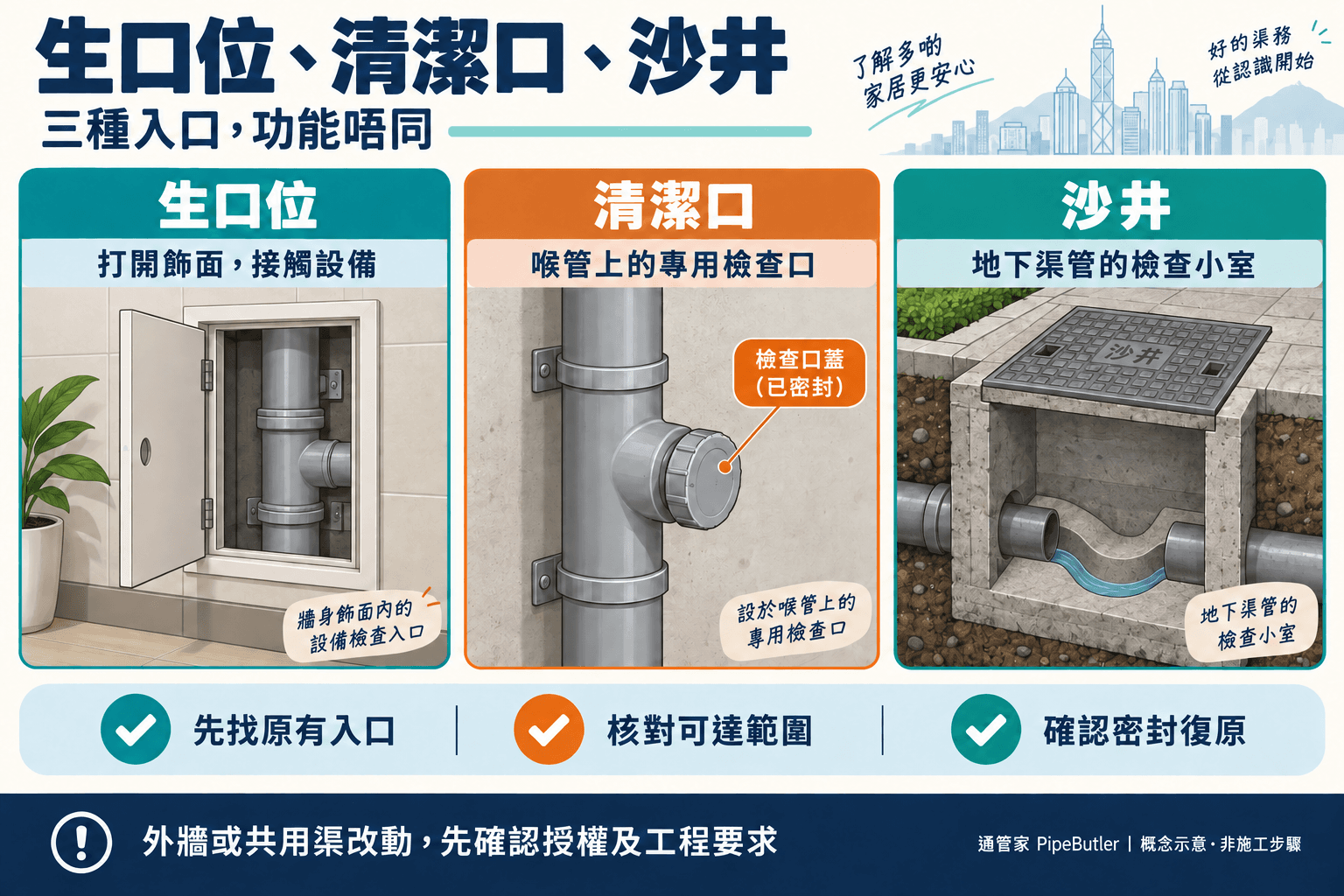

生口位、清潔口、沙井:先講清要開的是甚麼
生口位:讓人接觸被遮住的設備
日常裝修所說的生口位,多指牆身、假天花或櫃體預留的檢修面板。打開後可能看見喉管、接頭或其他設備;面板本身不是排水管的開口。有面板也不代表工具一定能伸到目標位置,還要看內部遮擋、工作空間及可安全接觸的範圍。
清潔口:喉管上的專用檢查或清理入口
管道清潔口是排水系統配件的一部分,平時以適當蓋件密封。是否適合放入工具、可往哪個方向處理,需按配件、管路及現場情況判斷。不要見到圓蓋或螺紋就自行扭開,堵塞時管內可能有積水,亦可能留有之前倒入的化學品。
沙井:地下排水管路的檢查小室
它與牆上的面板或喉管小蓋不同,涉及地下渠管的檢查及工作安排。即使入口就在地面,也不是住戶可自行揭蓋或進入的地方。相關用途可看沙井與其他井類設施比較。
點解有時從去水口通不到目標管段?
洗手盆、座廁或地台去水口是日常使用的排水入口,不一定是每一項檢查的最佳工作入口。工具能到多遠,受管徑、彎位、接駁、工具規格、堵塞及管道狀況影響;不能只按一條工具標示的長度,承諾一定可以到達整座大廈的總渠。
例如工具進入支管後遇到不可通過的彎位,或攝影鏡頭只能看到積水,檢查可能有限制。合理的下一步是交代已到哪裏、受甚麼阻礙,再比較其他入口。單憑「電動機入唔到」不能直接證明必須切開外牆渠,更不能證明整條喉需要更換。
聽到「要開生口」,先問六條問題
- 要開的是哪一層?只是面板、需要拆櫃或牆面,還是要改動喉管?請在相片上標明。
- 目標是哪段渠?由哪件潔具或井位至哪個接駁,為甚麼懷疑問題在該段?
- 原有入口查過未?清潔口、面板、可用井位或其他合適入口有哪些?
- 其他方案為何不合適?是方向、管道狀況、工具限制、無法進入,還是協調尚未完成?
- 新增入口有何長期作用?能否日後檢查、正常密封,並保留可達空間?
- 完成後如何復原?誰負責蓋件、接頭、牆面、櫃體、防水或其他受影響部分,以及如何驗收?
要求用照片和工作描述回答,比單純比較「開口」一項收費有用。如果連目標位置都未確認,可先把工作限定為檢查與提出方案,待資料清楚後再批准改動。
四種處理方向,怎樣理解取捨?
使用原有、可到達的檢查入口
好處是有機會減少飾面拆除,但仍要檢查配件狀況及能否到達目標管段。入口存在不代表密封完好,亦不代表通往正確方向。
按合適方式拆裝潔具或可維修配件
某些位置可能由潔具或配件提供工作途徑,但要考慮拆裝風險、密封件及復原。應由承辦方評估,不宜由住戶先拆好等師傅。尤其已用通渠水時,要事先告知。
協調另一個單位或公用位置的原有入口
這可能需要業主、管理處或其他住戶配合。把等候進入的時間和技術限制分開說明,不要因為一時拿不到鎖匙,就把新增入口當成唯一方法。住戶也不能自行闖入鄰居地方或拆開公共管井。
新設檢修位置或改動排水配件
如確有需要,應先有清楚位置、工作範圍及復原方案,再核對適用的工程要求。新增入口不會自動修好塌陷、錯位或裂喉;如果目的是修復管道缺陷,應把修復項目另外說明。
外牆或共用渠:管理處同意,是否就可以施工?
管理協調和法定工程要求是不同事項。屋宇署的渠管健康資料說明,排水系統的豎設、改動或拆除須按適用制度,由合適的註冊承建商等人士處理。不能把所有「通渠」都視為改渠,亦不能把所有「開口」都當作不用查核的簡單工作。
實際分類取決於位置及施工內容,應由合適人士核對。外牆工作亦要考慮安全通達、下方保護及是否影響其他單位;不要從窗邊探身、爬出外牆或自行剪開喉管。相關改動原則另見香港排水系統改動指南。
委託時可要求承辦方說明其可承接範圍、所需資格及適用文件。屋宇署的渠務命令處理資料亦提醒業主選擇適當註冊承建商及保存完工文件;具體需要哪些文件,仍以該項工程的制度為準。
報價內容要分開,才看得出工作範圍
- 檢查及定位:要看哪段管道、使用甚麼方法、遇到不能到達的位置如何處理。
- 通達安排:管理協調、保護現場及所需工作平台或其他安全安排,由誰負責。
- 拆除或打開:面板、櫃、飾面、潔具、蓋件或喉管,逐項列明,避免混為一項。
- 渠務工作:疏通、清洗、修復或新增配件各自做到哪裏,哪些不包括。
- 復原:渠管密封、固定、面板、飾面及受影響部位的復原責任。
- 驗收及紀錄:測試項目、照片、施工位置及適用文件,是否在委託範圍內。
工程中發現未預期的缺陷,應先記錄及解釋追加內容,再按已同意的方式取得批准。需要比較更換渠管的整體範圍,可另看換去水渠報價項目指南。
完工驗收:不只看「水去到」
請承辦方在受控、安全及適合系統的條件下示範測試,並說明測試了哪些設備與管段。不要自行一次過大量放水做極限測試。短暫去水正常,也不能證明所有隱藏管段無缺陷。
- 管道復原:被處理的蓋件、接頭和固定是否已妥善復原,有無可見滲漏。
- 排水表現:記錄指定測試時的慢水、返水或異常聲響是否仍出現。
- 受影響部位:確認飾面、櫃體及其他約定復原項目完成,未完成的列出負責人和日期。
- 日後可維修:入口位置是否留有可達空間,沒有被新櫃或固定物再次封死。
- 文件留底:保留前後照片、入口位置、施工內容、測試結果及後續限制。
如果使用了 CCTV,要求說清拍攝的入口、方向和可見範圍。鏡頭未到的管段不能當作已經驗過;有關適用情況見CCTV 管道檢查指南。
裝修時怎樣預留,減少下次拆櫃拆牆?
封板前由設計及施工方一起確認要維修的設備、入口位置和工具空間。只有一個很小的裝飾蓋,不代表足夠更換接頭或完成檢查;尺寸應按實際設備及維修需要設計,不能照抄網上的通用數字。
保存封板前的相片、簡單位置示意和配件資料,日後交給管理方或維修人員。屋宇署的排水系統保養指引亦要求保持沙井入口及通道暢通。原則是能安全找到、接觸和復原,不是只讓表面看起來沒有喉管。
常見問題
每次通渠都要開生口嗎?
不是。要按問題位置、原有入口、工具與管道條件判斷。施工方應交代為何需要該入口,以及可考慮的其他方案。
清潔口有蓋,我可以先扭開拍照嗎?
不宜。管內可能有積水、污水或化學品,蓋件亦可能老化。拍攝外觀及周邊位置已可作初步溝通,毋須先拆開。
開咗生口是否保證日後不會再塞?
不會。入口提供維修途徑,不會改變油脂排入、管道缺陷或下游問題。仍要處理成因及按需要保養。
一定要先做 CCTV 才可以決定嗎?
不一定。可見配件、圖則及現場檢查可能已提供所需資料;CCTV 亦受積水、管徑、彎位及入口限制。檢查方法應配合待回答的問題。
外牆喉就在窗邊,是否屬於自己單位?
不能只按位置判斷。先請管理方核對圖則、公契及服務範圍,並確認施工與安全通達安排。
開牆後發現要換渠,可以即時追加嗎?
先要求相片、原因、替代方案及新增範圍,按約定批准後才進行。緊急止損與整體換渠可分開記錄,不宜以含糊口頭承諾涵蓋所有工作。
查詢前準備:相片、位置、限制
向通管家查詢時,可提供安全位置拍攝的喉管及周邊全景、原有面板或蓋件、問題時間、曾做過的處理,以及管理處對進入位置的安排。先確認是疏通檢查還是需要另作拆裝及接駁評估,並在委託前確認實際可處理範圍。本文資料於 2026 年 9 月核對。
